Nachhaltige Fernwärme seit 2012
Am Standort Freistadt wurde 2012 ein modernes und umweltfreundliches Biomasse-Heizwerk mit einer Leistung von 1.700 kW errichtet. Die CO₂-neutrale Wärmeversorgung durch emissionsarme Verbrennung von Biomasse aus heimischen Wäldern leistet einen wichtigen Beitrag zum Klimaschutz und stärkt die regionale Wertschöpfung.
Erweiterung des Fernwärmenetzes und Heizwerks

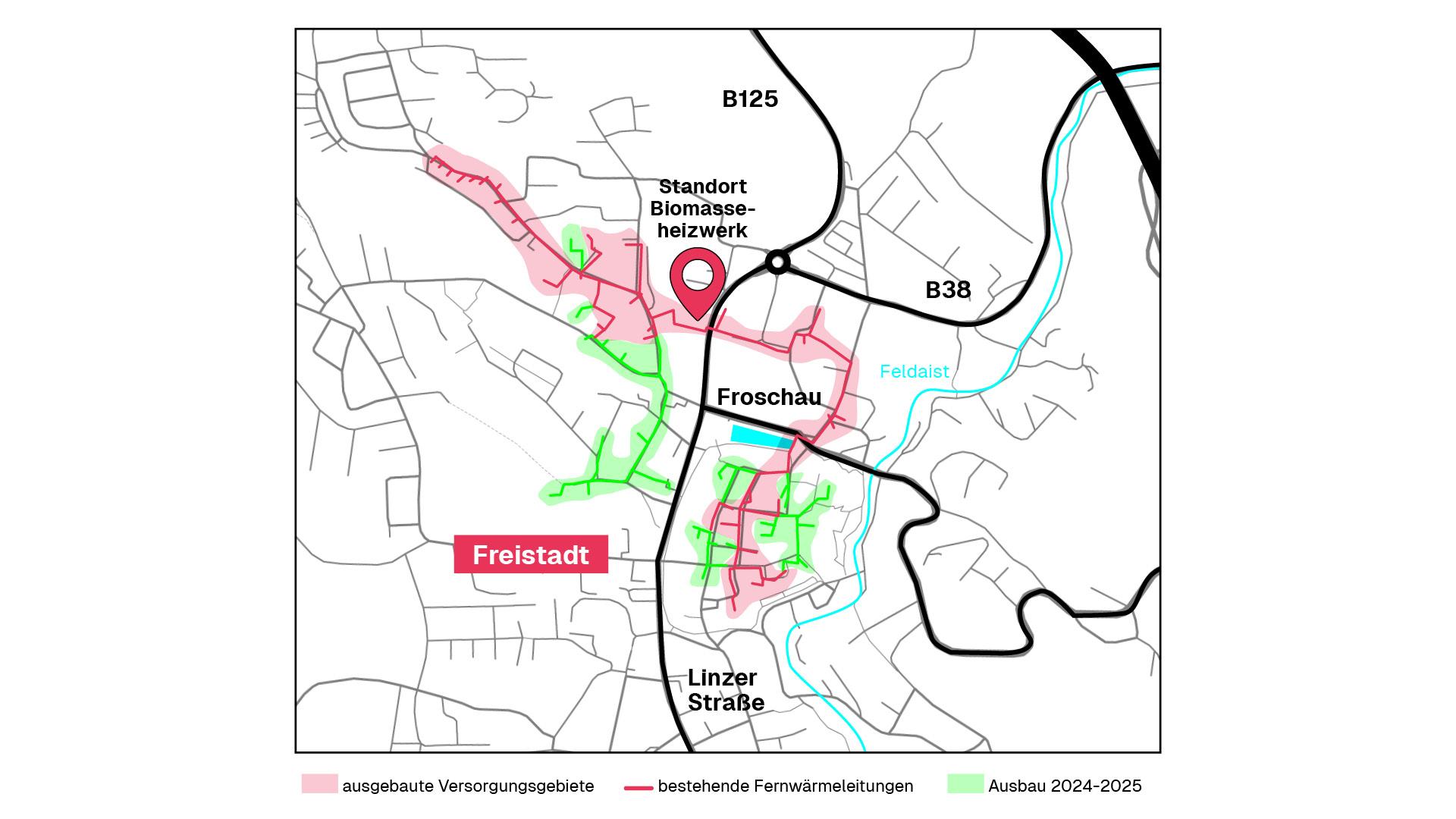

In den Jahren 2024 und 2025 wurde das Fernwärmenetz Freistadt im Bereich Billingerstraße und Altstadt ausgebaut. Das Fernwärmenetz wurde um rund 2,7 km erweitert, um zusätzliche Haushalte und Betriebe an die nachhaltige Wärmeversorgung anzuschließen.
Auch das Biomasse-Heizwerk Freistadt wurde umfassend erweitert:
- Zusätzliche Biomassekesselanlage mit 2.500 kW Leistung
- Ausgestattet mit moderner Filtertechnik (Multizyklon und Elektrofilter) zur Emissionsreduzierung
- Rauchgaskondensationsanlage für maximale Effizienz und optimale Brennstoffausnutzung
- Verwendung von regionaler Biomasse für umweltfreundliche Energie
- Erweiterung Pufferspeicher um 60 m³ Volumen zur Glättung von Lastspitzen im Fernwärmenetz
- Zusätzlicher 1.500 kW-Gaskessel als Ausfallreserve für höchste Versorgungssicherheit
Unser Ziel
Mit diesen Investitionen sichern wir eine nachhaltige, effiziente und umweltfreundliche Fernwärmeversorgung in Freistadt – heute und in Zukunft.
