Fernwärme - was ist das genau?

Fernwärme wird in Form von heißem Wasser über geschlossene Leitungssysteme hin zu den Wärmeübergabestationen der Kund:innen transportiert. In der Wärmeübergabestation wird das in der Hausanlage zirkulierende Heizungswasser durch das Fernwärmewasser erwärmt. Wenn sich also die Badewanne mit warmem Wasser füllt, ist dies nicht das Wasser aus dem Fernwärmenetz, sondern erwärmtes Trinkwasser. Im Anschluss wird das abgekühlte Wasser über die Hausstation wieder an das Leistungssystem abgegeben und zur Heizzentrale zurücktransportiert.

Gewonnen wird diese an unsere Kunden gelieferten Wärme vor allem über umweltfreundliche Geothermie.

Fernwärmeanschluss
Fernwärme
Haus
Hausanschluss
Übergabestation
Leitungen
Fernwärmeleitungen

Ein Schritt Richtung Zukunft - Gut für die ganze Region

  • verursacht weniger Schadstoffe
  • spart CO²
  • trägt durch heimische Biomasse zum Umweltschutz bei
  • stärkt die Unabhängigkeit fossiler Energie aus dem Ausland
  • sichert regionale Arbeitsplätze an zukunftsweisender Technologie
  • wertet die Region auf und stärkt die regionale Wertschöpfung

    Vorteile für Kund:innen

    Sparsam

    • Durch besonders gute Regelfähigkeit der Fernwärme wird ein optimaler, wirtschaftlicher Betrieb erreicht
    • Anlieferung von gebrauchsfertiger Wärme, keine Wartung oder Reparaturen am Heizkessel, keine Kaminsanierung bzw. kein:e Kaminkehrer:in erforderlich
    • Einmalige Investition (Anschlusskosten)
    • Abrechnung durch exakte Wärmemengenmessung
    • Weitgehende Preisstabilität für Kund:innen
    • Minimierung der Emissionen

    Sicher und Zuverlässlich

    • Langfristige Verfügbarkeit der vorhandenen heimischen Biomasse
    • Redundante Ausführung der Anlagentechnik im Heizwerk
    • Geringer Platzbedarf und maximale technische Verlässlichkeit
    • Unabhängigkeit gegenüber erdöl- und erdgasfördernden Ländern

    Einfach und Komfortabel

    • Ganzjährige Wärmeversorgung
    • Einfache Bedienung
    • Fernüberwachung und Optimierung der Anlagen möglich

    Ungefährlich

    • Betrieb ohne offene Flamme
    • Keine Brandgefahr/keine Gefahr von Kohlenmonoxid
    • Keine brandschutztechnischen Maßnahmen erforderlich

    Wärmeerzeugung über Geothermie

    Die ersten Bohrungen des Geothermie-Projektes wurden im Jahr 1999 erfolgreich durchgeführt.

    Die erste Bohrung fand im Juli 1999 statt. Sie verläuft senkrecht auf Simbacher Seite und dient der Rückführung des abgekühlten Wassers. In 1.738 m Tiefe wurde planmäßig der Thermalwasserleiter erreicht, der sich bis zur Endtiefe von 1.848 m als sehr gut durchlässig erwies und somit gute Voraussetzungen für eine wirtschaftliche Verpressung des Wassers erfüllt.

    Mit der zweiten Bohrung wurde im August 1999 begonnen. Sie führt von Simbach aus 800 m in die Tiefe, verläuft dann in einem Winkel von 70° gegenbüer der der Vertikalen unter dem Inn hindurch und durchquert in 1.100 m Tiefe die deutsch-österreichische Staatsgrenze. Die Bohrung endet in einer Tiefe von 1.950 m im Stadtgebiet von Braunau, 2.200 m vom Endpunkt der ersten Bohrung entfernt. Das hier liegende Heißwasservorkommen weist eine Temperatur von knapp über 80°C auf und wird zur Gewinnung der Wärme "angezapft".

    Die Bohrung ermöglicht die Gewinnung von mehr als 9 MW Fernwärme aus dem unterirdischen Heißwasservorkommen. Die gespeicherte Wärme des aus der Förderbohrung gepumpten Thermalwassers wird über Wärmetauscher an das Fernwärmenetz übertragen. Anschließend wird das Wasser über die zweite, 15 m versetzte Bohrung in den Boden zurück gepumpt.

    Umweltfreundliche Wärmeversorgung Braunau-Simbach
    Geothermie Braunau Simbach
GBS
Bohrprofil
Grafische Darstellung Tiefenbohrung

    Kennzahlen

    70 Mio. kWh /Jahr

    Wärmeerzeugung

    43 Kilometer

    Netzlänge

    930

    Versorgte Kundenanlagen

    Unser Versorgungsgebiet

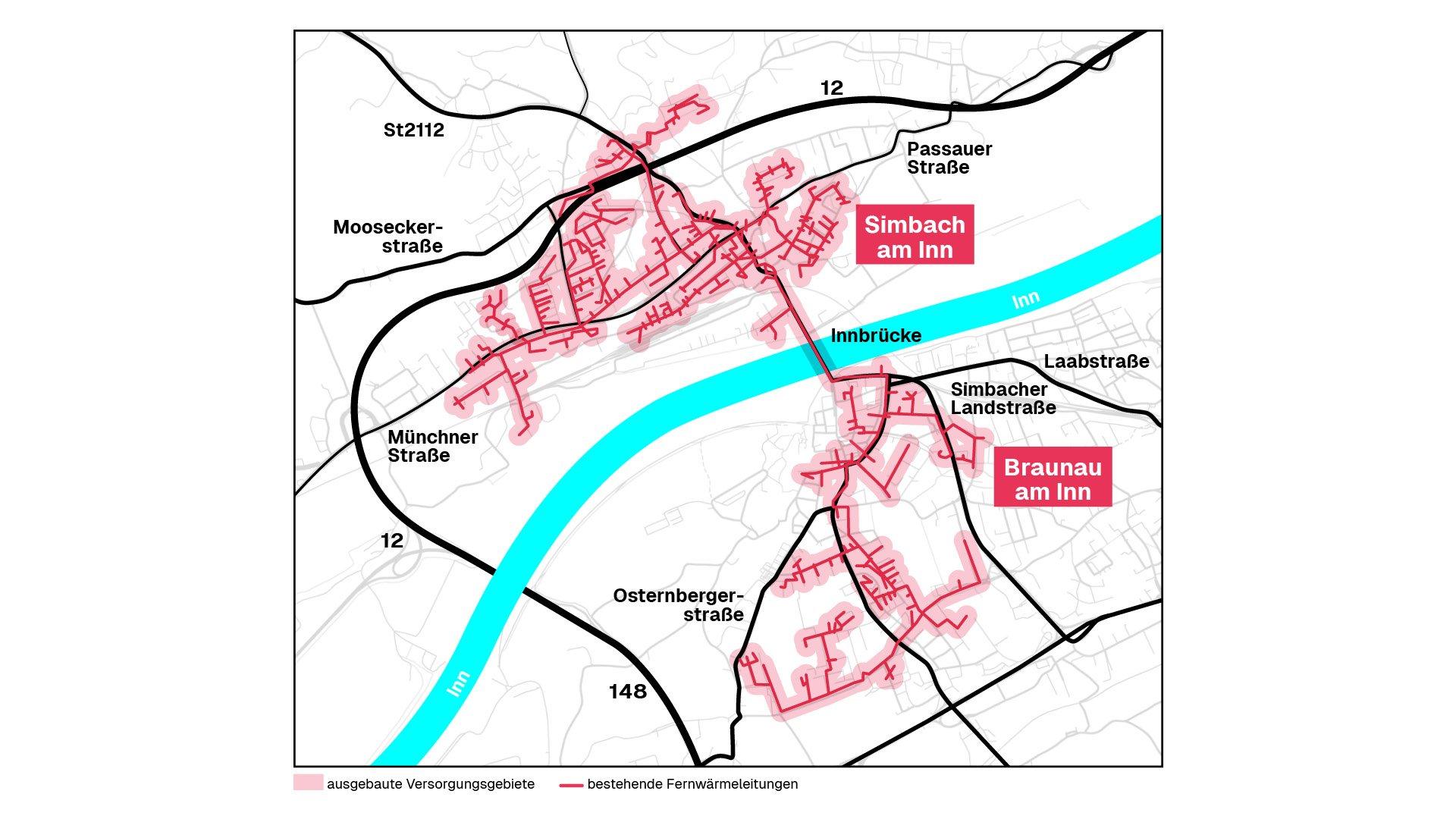

    Netzplan des Versorgungsgebietes Geothermie Braunau Simbach
    Sollten Sie innerhalb bzw. in der Nähe unserer geplanten Fernwärmetrasse wohnen, können Sie gerne unser Kontaktformular nutzen und uns Ihr Interesse an einem Fernwärmeanschluss mitteilen!
